Playbook: dobavljač kasni nedelju dana — šta se ruši?
Situacija
Nabavka preciznih ploča kasni dvadeset četiri dana. Nabavka to zna. Ne vidi da jedan radni nalog čeka te ploče, a porudžbina kupca čeka taj nalog.
Korak 1 — Lanac na nabavci

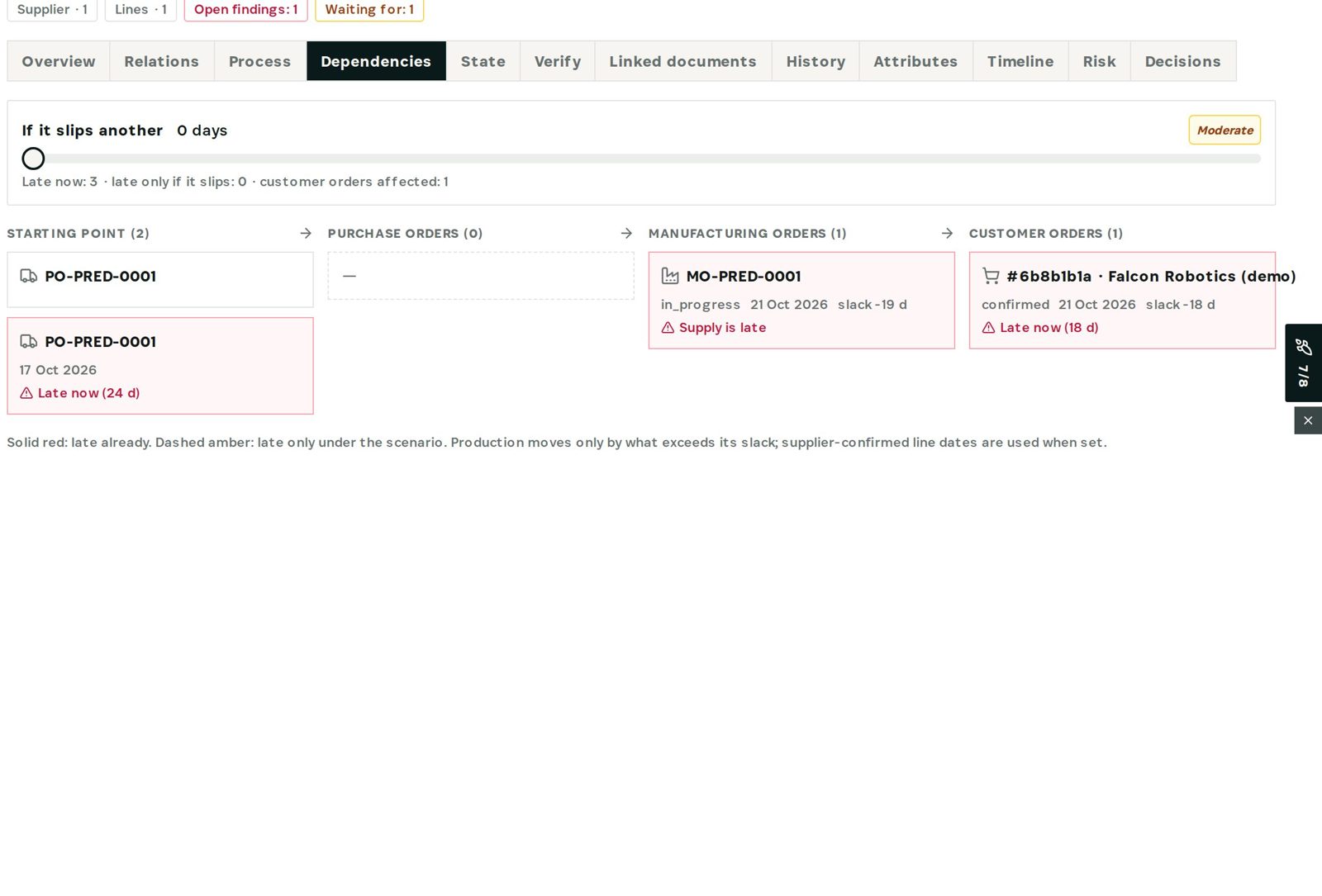

Otvorite nabavku i karticu Impact.

Otiox prati veze koje zapisi već imaju — stavka nabavke → sastavnica → radni nalog → porudžbina kupca — i deli rezultat: kasni sada, kasni samo ako se pomeri još N dana, i pogođene porudžbine kupaca. Pomerite klizač da vidite šta donosi još jedna nedelja.

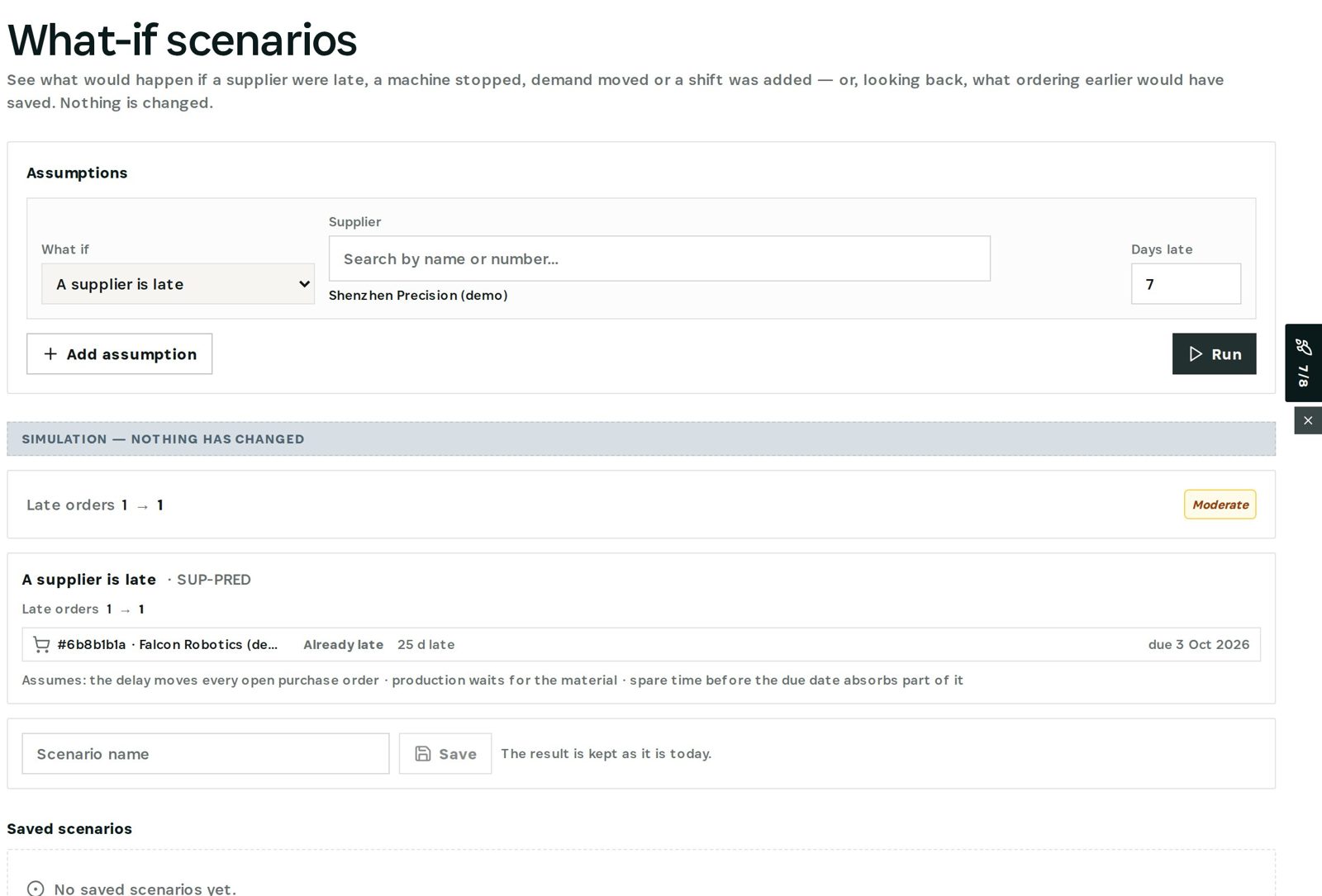

Korak 2 — Simulirajte pre nego što se desi
Otvorite Command → What-if scenarios, izaberite A supplier is late, dobavljača i broj dana.

Simulacija pomera sve otvorene nabavke tog dobavljača, proizvodnja čeka materijal, rezerva vremena apsorbuje deo kašnjenja. Ništa se ne menja; scenario možete sačuvati.
Zašto je važno
Problem nije kašnjenje nego *zavisnosti*. Pošto Otiox modeluje kako nabavke, nalozi i porudžbine zavise jedni od drugih, jedno kašnjenje postaje lista imenovanih kupaca — danima pre nego što iko pozove.
Snimci ekrana su iz Otiox demo okruženja. Izaberite Switch to demo u bočnom meniju da pratite korake; izmene tamo ne diraju stvarne podatke. Command samo čita zapise i nikad ih ne menja.
